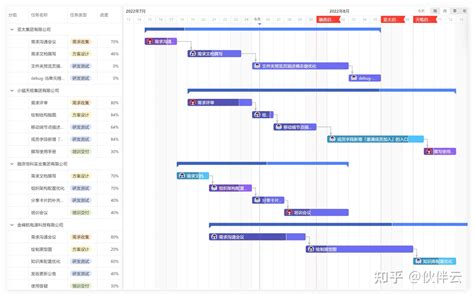

甘特图在线制作,甘特图在线制作工具

甘特图在线制作,甘特图在线制作工具缩略图

如何用WORD制作甘特图?

如何用WORD制作甘特图?

word无法制作动态的甘特图,不能制作精确的甘特图..只能简单有画一个表格,然后在表格上画矩形表示比如:

怎么做用excel做甘特图

怎么做用excel做甘特图

刚刚完成excel 甘特图 的制作,分享如下 1.建立数据表,一般包括项目开始时间,结束时间,用时 2.插入条形图表,辅助占位的数据源选择开始日期 3.把项目的起始时间数字化. 4.将用时与辅助占位坐标改次坐标轴,并根据起始时间进行刻度标注 5.辅助占位调为无色 6.美化

如何快速制作甘特图.ppt

如何快速制作甘特图.ppt

如何快速制作甘特图.ppt: 1. 点击插入直线,然后按shift插入 2. 按住ctrl,拖动直线进行快速复制5条.用ctrl选中这五条直线,然后按ctrl拖动选中的直线,进行复制. 3. 选中所有直线,点击绘图工具(格式)——对齐(对齐所选对象)——顶端对齐——横向分布. 4. 右击——组合.把直线组合起来,然后插入横向的直线,通过纵向分布,组合成如图的表格.当然也可以直接插入表格,进行相关的变形. 5. 如图,插入文本框,然后输入时间.

如何使用 Excel 绘制甘特图

1、打开excel,准备要好整理的数据。

2、调整excel格式,一般excel格式为时间格式的,需要调整成常规。

3、选择数据,点击‘插入’菜单,找到条形图—二维条形图—堆积条形图,点击选择即可。

4、将时间条显示在上方,方便查看。点击生成图的Y轴,右键,设置坐标轴格式,勾选逆序类别。

5、设置X轴属性,让起始位置显示在原点,适当调节间距。

6、选择列表中的图像,选择蓝色部分,右键,设置数据系列格式为无填充。

7、还原之前设置的日期的单元格格式。则可以完成甘特图效果,适当拖动,调整。

注意:这里的显示颜色大小都是可以根据需要调整的。

甘特图在excel里怎么生成

excel制作甘特图方法详见:https://jingyan.baidu.com/article/a65957f49779ad24e67f9b8c.html

excel怎么制作甘特图2013

甘特图一般是用来显示项目进度情况的, 但对于制造型企业来说,此图可以用来追踪订单状态, 复杂的甘特图可以通过企业的erp系统来实现. 如下图所示:

­

前些日因为需要一个简单清晰的订单进度说明,找不到相应的软件来制作. 网上询问了一下,果然有天才般的牛人使用excel 2003做出了甘特图. 但是我用的excel是2007版的,与2003大相径庭所以,就在这里解释一下如何用2007做甘特图吧.

­

第一步: 输入原始数据

­

­

­

第二步: 插入所需图表(双色条形图)

­

­

第三步:编辑横,竖坐标轴与系列数据

横轴以start date日期为准,竖轴则以task为准.

­

编辑好基本坐标轴后以duration一列为依据添加系列二,并右件单击添加数字标签,编辑后的坐标轴效果如下:

­

­

­

第四步坐标轴逆转

此时图已基本成型,但需要在外观上进行调整.首先,我们希望起始日期是在最顶端而不是最底端.因此,选纵坐标轴,右击,在”设置坐标轴格式”中勾上”逆序类别”

­

­

第五步更改填充颜色

由于所需的数据是红色系列的,因此要隐藏蓝色系列.先中蓝色系列后右击,在”设置数据系列格式”中将蓝色的填充色改为无

­

­

­

更改后效果如下:

­

­

第六步更改横坐轴刻度值使红色列靠齐坐标轴,设置最小与最大值

最小值=”start date”中的起始日,也就是”2008-10-29”

最大值=”complete date”中的最后结束日,也就是”2008-12-9”

但由于最小,最大值是数值不是日期,因此要将日期转换为数值格式

­

­

选中横坐标轴,右击,在”设置坐标轴格式”中设置最大值与最小值,将对应的值填入相应的位置,红色系列就靠齐纵坐标轴了.

­

­

第七步 更改横坐轴跨度值

靠齐后.如需要时间轴,就在如上图中的”主要刻度单位”中编辑显示日期的跨度. 如不需要,调整后的表如下所示

­

­

­

第八步靠齐后调整横条的大小

由于task很多,所以默认的红条过小,因此选中红条,右击,在”设置数据系列格式”中将”分类间距”调小,一般调到20%即可,然后,选中纵坐标轴,右击”添加主要/次要网格线”, 一个简单的表述订单进程的甘特图就这样做好啦

­

甘特图怎么做?

1.明确项目牵涉到的各项活动、项目。内容包括项目名称(包括顺序)、开始时间、工期,任务类型(依赖/决定性)和依赖于哪一项任务。   2.创建甘特图草图。将所有的项目按照开始时间、工期标注到甘特图上。

甘特图

3.确定项目活动依赖关系及时序进度。使用草图,按照项目的类型将项目联系起来,并安排项目进度。   此步骤将保证在未来计划有所调整的情况下,各项活动仍然能够按照正确的时序进行。 也就是确保所有依赖性活动能并且只能在决定性活动完成之后按计划展开。   同时避免关键性路径过长。关键性路径是由贯穿项目始终的关键性任务所决定的,它既表示了项目的最长耗时, 也表示了完成项目的最短可能时间。请注意,关键性路径会由于单项活动进度的提前或延期而发生变化。 而且要注意不要滥用项目资源,同时,对于进度表上的不可预知事件要安排适当的富裕时间(Slack Time)。 但是,富裕时间不适用于关键性任务,因为作为关键性路径的一部分,它们的时序进度对整个项目至关重要。   4.计算单项活动任务的工时量。   5.确定活动任务的执行人员及适时按需调整工时。   6.计算整个项目时间

如何在电脑上画甘特图

建议使用Microsoft project软件,可以轻松制作甘特图.

怎么用 Excel 做出专业的 project 甘特图

1、题主需要绘制的甘特图,是需要在office project中生成的,叫项目管理;2、在excel中是无法满足题主要求的自动生成功能的,而且也无法绘制甘特图;3、甘特图不需要模板,使用project输入项目任务信息,直接就能生成完整功能的甘特图;4、网上可以搜索project下载使用.

如何使用Excel绘制甘特图

用Excel生成甘特图,百度经验上有很详细解说,如下举例说明:

1)在Excel中制作计划表,举例说明:

2)选择“插入——图表——条形图”,选择堆积条形图

3)单击“下一步”按钮,然后在数据表中选择“计划”、“开始日期”、“持续天数”三列,会看到以下情景:

4)单击“系列”选项,删除“持续天数”,然后点击“添加”按钮

5)在“名称”中输入“开始日期”,然后点击“值”选项,选择数据表开始日期的相关数据

6)点击“添加”按钮,在名称中输入“持续时间”,然后点击“值”选项,在数据表中选择持续时间数据

7)点击“分类(X)轴标志(T)”,在数据表中选择各项任务,如下:

8)右键点击y坐标轴,选择“坐标轴格式”选项

9)选择“刻度”选项卡,在“分类次序反转”前打勾,点“确定”

10)右键点击图表中的任意蓝色数据条框,并选择“数据系列格式”

11)将边框和内部颜色都设置为“无”,点击确定,得到以下图形,完成
